icon icon icon

'Gỡ' xong toàn bộ mặt bằng của đường dây 500kV mạch 3 đoạn Dốc Sỏi - Pleiku 2

Đăng bởi zoditech vào lúc 24/05/2021

Theo Ban Quản lý dự án các công trình điện miền Trung (CPMB), tính đến sáng 22/5, toàn bộ khó khăn vướng mắc về mặt bằng đoạn tuyến đường dây 500kV Dốc Sỏi - Pleiku 2 (thuộc Dự án đường dây 500kV mạch 3) đã được tháo gỡ. Hiện các đơn vị thi công đang tập trung lực lượng để hoàn thành dự án vào đầu tháng 6/2021.

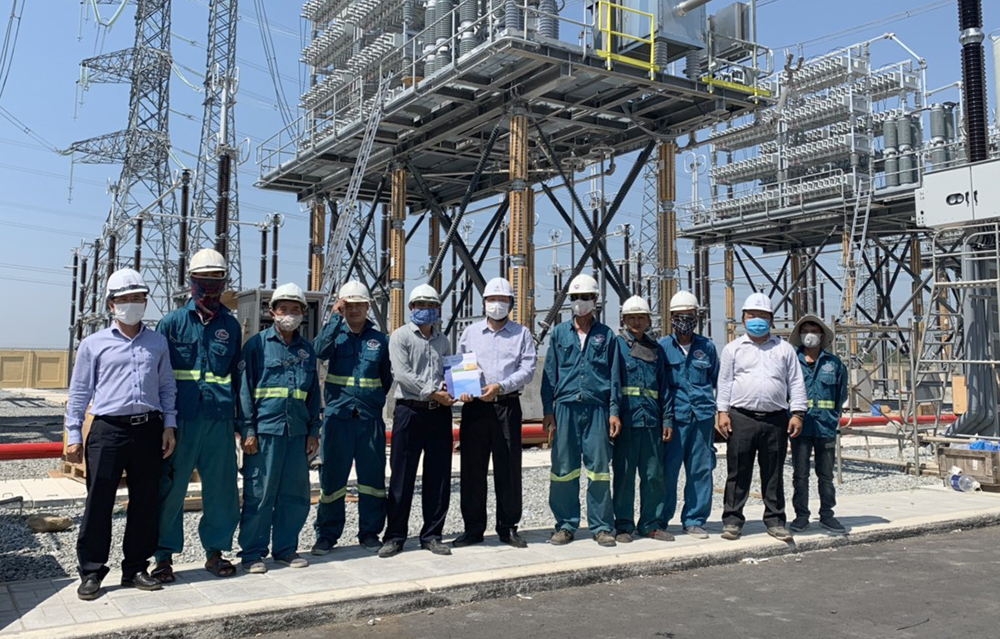

Lãnh đạo CPMB (thứ 6, từ phải sang) tặng quà động viên đơn vị thi công tại TBA 500kV Dốc Sỏi, sáng ngày 22/5/2021

Theo CPMB, 3 khoảng néo cuối cùng đã cơ bản được tháo gỡ mặt bằng gồm khoảng néo 19-25, 25-29, 29-33 nằm trên địa bàn huyện Bình Sơn (tỉnh Quảng Ngãi).

Sau khi tháo gỡ vướng mắc trong công tác bồi thường giải phóng mặt bằng, CPMB đã yêu cầu các đơn vị thi công huy động tối đa lực lượng để đẩy nhanh tiến độ thi công Dự án. Hiện nay mặc dù khó khăn trong tình trạng COVID-19 đang diễn biến phức tạp, nhưng toàn công trường quyết tâm đóng điện dự án vào đầu 6/2021, chào mừng thành công của cuộc bầu cử Quốc hội khóa XV và HĐND các cấp nhiệm kỳ 2021-2026.

Lãnh đạo CPMB tặng quà động viên đơn vị thí nghiệm hiệu chỉnh và tư vấn giám sát trong TBA 500kV Dốc Sỏi

Cũng theo CPMB, đơn vị đã làm việc với chính quyền địa phương tỉnh Quảng Ngãi để cán bộ công nhân viên của CPMB và các nhà thầu thi công tại đây được tham gia bầu cử tại địa phương nơi đang tập trung công tác nước rút thi công dự án đường dây 500kV Dốc Sỏi - Pleiku 2.

Về tiến độ thi công của dự án, CPMB cho biết: Tính đến nay, đoạn tuyến đã hoàn thành đào 429/429 vị trí móng, dựng cột 428/429, đang dựng cột 1 vị trí. Phần kéo dây cũng đang được thực hiện. Phần mở rộng tại TBA 500kV Dốc Sỏi đã đóng điện nghiệm thu ngày 7/3/2021. Phần mở rộng tại TBA 500kV Pleiku 2 đã đóng điện nghiệm thu ngày 18/12/2020.

Lãnh đạo CPMB tặng quà động viên đơn vị thi công vị trí 25 của dự án (thuộc tỉnh Quảng Ngãi), sáng ngày 22/5/2021

Đường dây 500kV mạch 3 đoạn Dốc Sỏi - Pleiku 2 đi qua địa phận 3 tỉnh Quảng Ngãi, Kon Tum và Gia Lai với tổng chiều dài khoảng 209 km, có điểm đầu là Trạm biến áp (TBA) 500kV Dốc Sỏi và điểm cuối là TBA 500kV Pleiku 2; mở rộng ngăn lộ tại các TBA 500kV Dốc sỏi và TBA 500kV Pleiku 2.

Đường dây này có ý nghĩa hết sức quan trọng góp phần tăng cường năng lực truyền tải của lưới điện 500kV liên kết các miền của hệ thống điện quốc gia, góp phần đảm bảo cung ứng điện cho miền Nam trong giai đoạn tới khi hệ thống điện miền Nam không đảm bảo cân đối cung - cầu nội vùng.

VIẾT BÌNH LUẬN CỦA BẠN:
